Сегодня 30 сентября 2026
18+
MWC 2018 2018 Computex IFA 2018
реклама
Программное обеспечение

Microsoft Project 2007: управление большими и маленькими проектами

Такие популярные программы Microsoft, как Word и Excel, нравятся многим пользователям своей универсальностью. Действительно, за многие годы разработки в них появилось множество вспомогательных инструментов, которые являются дополнением к основным функциональным возможностям. Но, несмотря на то, что пользователю, как правило, проще установить одну программу, чем несколько, во многих случаях более оправданным является использование специализированных приложений, особенно если речь идет о разработке профессиональных проектов. Скажем, ни один уважающий себя веб-мастер не будет использовать Microsoft Word для разработки сайтов, хотя в программе есть возможности создания веб-страниц. То же самое можно сказать и об Excel. Не секрет, что в этой программе можно выполнять самые разнообразные задания, например, создавать прайс-листы, делать ведомости для выплат зарплат, планировать рабочее время сотрудников компании и т.д. Но все же эта программа предназначена, прежде всего, для создания электронных таблиц и управления информацией, для хранения которой удобно их использовать, поэтому она не совсем подходит для задач, связанных с планированием проектов. Например, в ней нет специальных средств, которые помогут учесть зависимость конечных сроков выполнения проекта от загруженности сотрудников и количества доступных ресурсов. Именно поэтому если в ваши обязанности входит разработка планов проекта, распределение обязанностей между сотрудниками и контроль за выполнением поставленных задач, то лучше выбрать программу Microsoft Office Project 2007, которая предназначена именно для этого.
Microsoft Project имеет следующие преимущества перед Excel:
  • Создавать этапы, задания и ключевые события в разработке проекта, а также управлять ими гораздо проще;
  • В Project есть возможности привязки ресурсов и финансовых затрат к проектам;
  • Цели, временные рамки проекта и информация о ресурсах обновляется автоматически, при внесении изменений в другие компоненты проекта;
  • Есть специальные инструменты для управления изменениями, которые вносятся в проект по ходу работы над ним;
  • Есть множество отчетов, созданных специально для проектов разных типов;
  • Есть наглядное представление того, к чему могут привести задержки на том или ином этапе работы;
  • Есть возможность подсчета влияния, которое может оказывать на проект недоступность ресурсов;

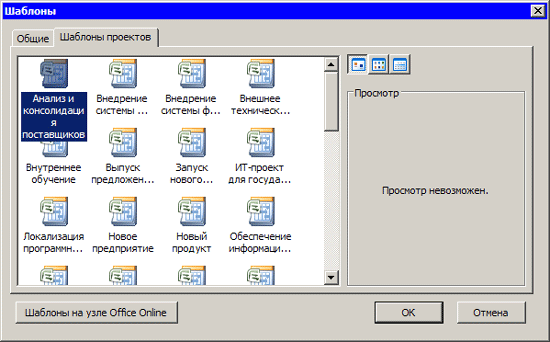

Как известно, любой проект имеет несколько важнейших компонентов, которые должен учитывать менеджер при его разработке. Это – цели, которые необходимо достичь, затраты на его выполнение, а также такой важнейший фактор, как время. Практически любой опытный менеджер подтвердит, что в большинстве случаев во время работы над проектом возникают различные непредвиденные обстоятельства, которые заставляют вносить изменения в эти три важнейших и зависящих друг от друга компонента проекта. Например, если финансирование недостаточно, приходится отказываться от некоторых из поставленных целей, если случились перебои с ресурсами (скажем, поставщики вовремя не предоставили оборудование), то нужно сдвигать временные рамки, отведенные на работу над проектом и т.д. Особенность Microsoft Project 2007 в том, что программа в наглядной форме показывает все важнейшие компоненты проекта и автоматически вносит изменения в исходный план, если какие-нибудь данные меняются. Создавать новый проект в Microsoft Project 2007 целесообразнее всего на основе одного из имеющихся в программе шаблонов. Просмотрев список доступных шаблонов, вы сможете получить представление о том, какие задачи удобно решать средствами этой программы. Так, есть шаблоны для создания таких проектов, как разработка программного обеспечения, строительство торгового комплекса, подготовка годового отчета, расширение отдела обслуживания клиентов и т.д. Если среди более чем четырех десятков шаблонов не нашлось подходящего, вы можете выбрать тот, который больше всего подходит по смыслу, или же создать проект "с чистого листа".

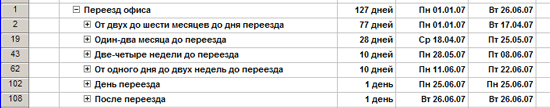

Создав документ на основе шаблона, вы увидите множество разнообразных полей, которые уже заполнены. Рассмотрим в качестве примера проект переезда компании в новый офис. Если компания достаточно велика, то на это может уйти несколько месяцев. Проект можно разделить на несколько этапов и включить в каждый из них те задания, которые необходимо выполнить. Например, такими этапами могут быть: от двух до шести месяцев до дня переезда, один-два месяца до переезда, две-четыре недели до переезда, от одного дня до двух недель, день переезда и день после переезда.

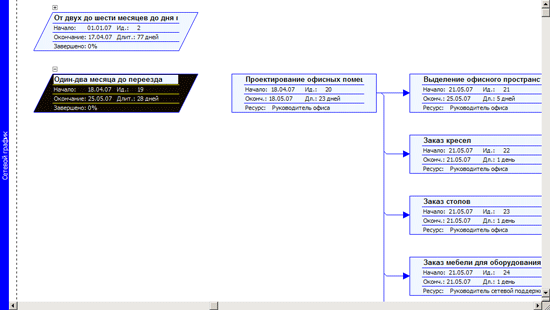

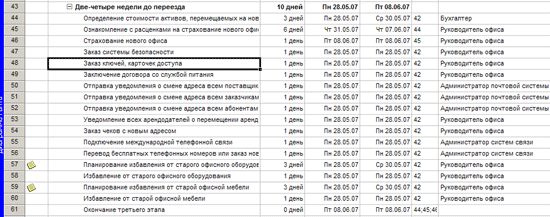

Для каждого этапа определяется набор задач, например, за две-четыре недели до переезда необходимо заказать систему безопасности, подключить международную телефонную связь, избавиться от старой офисной мебели и т.д.
Для каждой задачи указывается, сколько дней понадобится на ее решение, какая задача обязательно должна быть выполнена перед ней, выбирается человек, ответственный за выполнение. Очень удобно, что если время, требуемое на выполнение задачи, будет уменьшено или увеличено, то и общее время работы над проектом сразу же изменится соответствующим образом. Щелкнув по задаче, можно вызвать окно, в котором при необходимости указываются ее расширенные настройки. Например, если пока что точно неизвестно, сколько времени займет выполнение задачи, то можно установить флажок "Предварительная оценка". Тут же указывается приоритет задачи и процент ее выполнения.

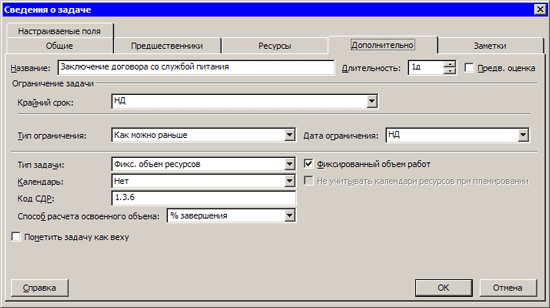

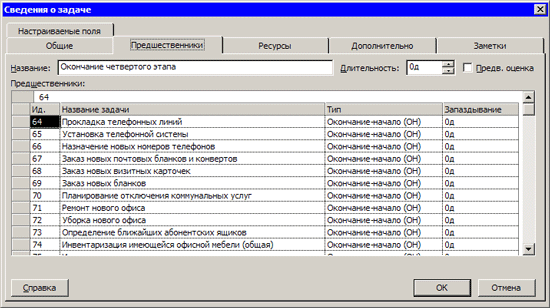

Для некоторых задач важнее всего сроки исполнения, для других сроки не так важны, зато обязательно нужно вписаться в определенный бюджет. Все эти нюансы могут быть учтены при настройке параметров каждой задачи. При необходимости для задач можно устанавливать ограничения по срокам, выбирая фиксированную дату начала или окончания или же указывая дату, не раньше или не позже которой нужно начать или завершить работу над ней. На вкладке "Предшественники" можно просмотреть список задач, которые должны быть выполнены для того, чтобы можно было перейти к данной задаче. Если выполнение предварительных задач задерживается, это можно увидеть тут.
На вкладке "Ресурсы" можно указать тех сотрудников, которые будут работать над выполнением задачи. Во многих случаях удобно снабжать задачи заметками, которые могут помочь в их выполнении. Например, если стоит задача по избавлению от устаревшей офисной техники, в заметках можно указать, что ее можно решить, проведя аукцион среди сотрудников компании.

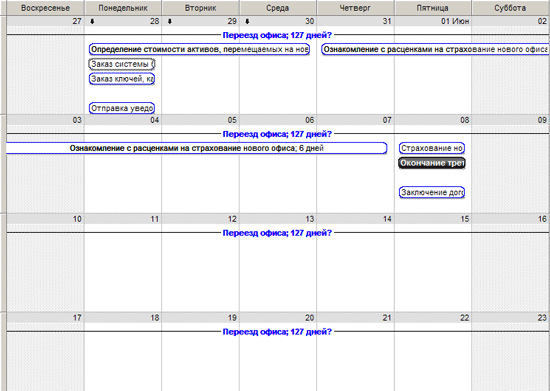

Интересно, что если для задачи не указано время, требуемое на ее выполнение, Microsoft Project автоматически пометит ее как веху. Вехой, например, может быть задача под названием "Окончание второго этапа". В категории "Предшественники" для такой задачи можно указать те задачи, которые необходимо выполнить в рамках второго этапа, сама же эта задача станет предшественником для всех задач третьего этапа, к которому нужно будет перейти после завершения второго. При необходимости как веху можно пометить любую задачу, а не только ту, для которой указана нулевая продолжительность. Одно из преимуществ Microsoft Project перед Excel в том, что для оценки продолжительности выполнения проекта пользователю не нужно строить формулы, так как в программе есть календарь, на котором можно отмечать даты выполнения задач. Работа с календарем очень удобна: например, если сроки сдвинулись, можно просто захватить мышью ту или иную задачу и передвинуть ее на другую дату. На календаре также можно устанавливать связи между задачами. Существует три основных типа связей: когда задачи должны выполняться параллельно и полностью совпадать по времени, когда время их выполнения может частично совпадать и когда вторая должна начинаться лишь тогда, когда будет завершена первая.
В Microsoft Project предусмотрено множество вариантов просмотра информации о проекте. Для выбора нужного представления можно использовать меню "Вид". Если вы часто переключаетесь между несколькими режимами просмотра, то удобно отобразить панель представлений, которая появится в левой части экрана.
По умолчанию в программе используется представление данных в виде "Диаграммы Ганта". В нем можно увидеть начальные и конечные даты выполнения всех задач, продолжительность, которая определена для каждой из них, ответственных за выполнение. В режиме "Сетевой график" этапы проекта отображаются в виде элементов диаграммы, которые связаны между собой стрелками. В этом режиме удобно отслеживать зависимости между этапами проекта.
Режим "Диаграмма Ганта с отслеживанием" позволяет работать с таблицей и визуальными данными одновременно. В этом режиме те задачи, выполнение которых наиболее важно, выделены красным, что сразу позволяет оценить, что наиболее важно в данный момент. Менее важные задачи выделяются синим. В Microsoft Project есть также несколько режимов, в которых удобно работать с ресурсами, необходимыми для выполнения проекта. Так, можно быстро посмотреть, какой будет зарплата веб-мастера, сколько рабочих дней уйдет у бухгалтера на подготовку документов, на какой срок необходимо нанимать внештатного программиста и т.д.

Заключение

Если вы привыкли использовать Microsoft Excel и не можете решить, будет ли Project более удобен для вашей работы, постарайтесь описать те задачи, которые вам приходится ежедневно решать. Если ваша работа связана с планированием, установкой конечных сроков, поиском ресурсов, определением небольших заданий в рамках крупного проекта и разработкой сроков исполнения каждого из них, скорее всего, имеет смысл установить Microsoft Project. Скачать русскую пробную версию Microsoft Project 2007, работающую в течение 60 дней, можно с сайта Microsoft по этой ссылке. Коробочная версия программы стоит около 18 тысяч рублей. Для владельцев более ранних версий Project обновление программы обойдется примерно в 11 тысяч рублей. Ссылки по теме:
- Обсудить материал в конференции


Было интересно? Скажите об этом Google, чтобы чаще получать ссылки на наши новости про офисное по


Если Вы заметили ошибку — выделите ее мышью и нажмите CTRL+ENTER.

window-new
Soft
Hard
Тренды 🔥
Журналисты раскрыли новые скриншоты и подробности GTA VI — животный мир, переработанная погода из RDR 2 и думскроллинг 29 мин.
Cloud.ru разместит второй выпуск биржевых облигаций объёмом не менее 10 млрд рублей 7 ч.
Платформа NVIDIA Open Agent Safety Platform обеспечит безопасное использование ИИ-агентов — от тестирования до развёртывания 7 ч.
На OpenAI подали в суд за взлом Hugging Face и игнорирование рисков автономного ИИ 8 ч.
OpenAI представила GPT‑6.1 Sol — почти как флагманская GPT‑6 Astra в сложных задачах, но в пять раз дешевле 9 ч.
AMD выпустила драйвер с поддержкой кампании Call of Duty: Modern Warfare 4, ремастера The Witcher 3: Wild Hunt, Gears of War: E-Day и других новых игр 11 ч.
OpenAI представила Dots — ИИ-агентов с собственными компьютерами, которые могут работать круглосуточно без пользователя 11 ч.
The Witcher 3: Wild Hunt спустя 11 лет установила новый рекорд популярности в Steam — всё благодаря ремастеру 12 ч.
«Требуем фильм или сериал по Ace Combat»: финал короткометражки Hour Zero по Ace Combat 8: Wings of Theve привёл фанатов в восторг 13 ч.
Firefox получил обновлённый дизайн — более округлый и плавный 14 ч.
Gigabyte выпустила Micro-ATX-плату B760M Aorus Ari WiFi6E в аниме-дизайне, с поддержкой графики PCIe 5.0 и DDR4 4 ч.
iFixit выявили первое реальное улучшение ремонтопригодности в наушниках Apple AirPods 5 4 ч.
Новая статья: Обзор материнской платы MSI Z890 GAMING PLUS WIFI6E: дешевле не значит хуже? 7 ч.
Оператор ЦОД Virtus привлёк рекордные £2,45 млрд на развитие ЦОД в Великобритании и материковой Европе 7 ч.
Дженсен Хуанг уверен в завтрашнем дне — NVIDIA увеличила сумму выкупа акций и планирует повысить дивиденды 7 ч.
Новая статья: Обзор UWQHD VA-монитора DIGMA Overdrive 34A712Q: для ценителей 8 ч.
Снова без изменений: утечка раскрыла дизайн Google Pixel 11a 9 ч.
SteelSeries представила беспроводные игровые мыши Sensei Pro и Rival Pro с широкополосным беспроводным подключением 10 ч.
Honor представила крошечный букридер с 3,68-дюймовым экраном E-Ink — он крепится магнитами на тыл смартфона 11 ч.
Китайский рой из 116 подводных дронов попал в Книгу рекордов Гиннесса 11 ч.
